LGV Est-européenne, acte II
« Ce démarrage des travaux est un symbole car cette deuxième phase est une promesse tenue : dire aux Alsaciens oui, nous irons jusqu’à Strasbourg, et nous le faisons. Quand le projet de la LGV Est avait été monté, il a été décidé de le faire en deux phases. La deuxième a été lancée en 2009, lorsque le plan de relance a permis de négocier avec l’ensemble des collectivités publiques le financement des 2 milliards d’euros. Nous y allons d’autant plus volontiers que la première phase a été une réussite commerciale qui encourage pour la deuxième. » L’opération a eu lieu jeudi 18 novembre, dans la campagne de Steinbourg (Bas-Rhin), l’une des 63 communes concernées par ce futur tracé de 106 km à créer d’ici le printemps 2016 entre Baudrecourt, fin de la ligne actuelle, et Vendenheim, près de Strasbourg. En fait, faisant suite aux fouilles archéologiques et aux sondages de sols, les premiers travaux de terrassement avaient démarré dès cet été. Pour les entreprises adjudicataires depuis plusieurs mois de lots de génie civil, il s’agissait en effet de ne pas rater une saison sèche, le rythme de modelage du profil pouvant être fort ralenti à cause des intempéries d’automne et d’hiver. Car les chiffres sur ce tronçon trois fois plus court mais plus tourmenté que celui de la première phase sont significatifs : 18,5 millions de m3 de déblais, 12,8 millions de m3 de remblais, 10,4 millions de m3 à mettre en dépôt !
Cinq des dix lots de génie civil sont d’ores et déjà attribués. Deux autres le seront d’ici la fin de l’année, deux sont en cours d’analyse, l’appel d’offres du dernier va être lancé. Le plus emblématique et contraignant concerne les 4 km du tunnel de Saverne à creuser dans le massif des Vosges du Nord. Il sera composé de deux tubes à voie unique. Roland Ries, sénateur maire de Strasbourg, président de l’association TGV Est-européen, qualifie le projet de trois adjectifs. « Impressionnant par l’ampleur des travaux déjà engagés, par le niveau d’investissement. Exaltant car c’est un immense chantier de travaux publics qui s’ouvre avec des clauses d’insertion dans les marchés publics permettant de mettre au travail des jeunes en difficulté. Motivant, car quoi de plus motivant que construire le maillon manquant sur le territoire français pour faire la liaison entre Paris et Bratislava. »

La LGV Est met le cap sur Strasbourg

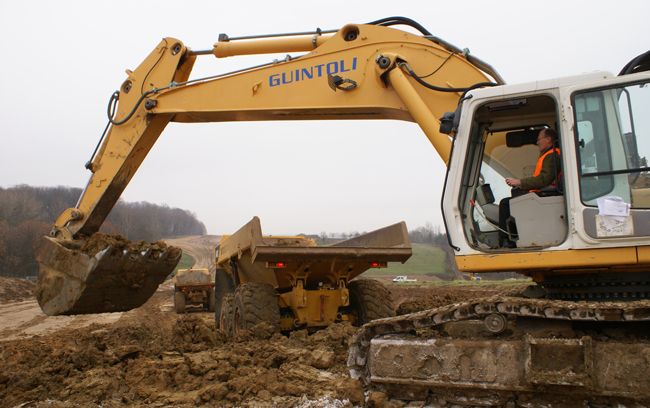

Ce n’est pas un premier coup de pioche, mais plutôt un coup de pelleteuse qu’a donné, le 18 novembre, Hubert du Mesnil, prenant pour l’occasion les commandes d’un énorme engin de terrassement. Le geste du président de RFF a marqué le lancement officiel des travaux de la phase 2 de la LGV Est-européenne. « Ce démarrage des travaux est un symbole car cette deuxième phase est une promesse tenue : dire aux Alsaciens oui nous irons jusqu’à Strasbourg et nous le faisons. » L’opération a eu lieu jeudi 18 novembre dans la campagne de Steinbourg (Bas-Rhin), l’une des 63 communes concernées par ce futur tracé de 106 km à créer d’ici le printemps 2016 entre Baudrecourt, fin de la ligne actuelle, et Vendenheim, près de Strasbourg.
Débuts des travaux de la deuxième phase de la LGV Est
Les travaux de génie civil de la seconde phase de la LGV Est-européenne sont officiellement lancés ce jeudi 18 novembre. La ligne reliant Baudrecourt (Moselle) à Vendenheim (Bas-Rhin) sera longue de 106 km. Elle autorisera 320 km/h en vitesse commerciale Elle coûtera 2 milliards d’euros. Le temps de trajet entre Strasbourg et Paris sera de 1h50, soit un gain de 30 minutes. La nouvelle ligne doit être mise en service au printemps 2016.
LGV Est-européenne : Tronçon G, 71 km à travers la Lorraine
Lorsqu’elles arrivent à proximité de Baudrecourt, en Moselle, les rames TGV ont déjà fortement réduit leur vitesse de croisière de 320 km/h pour aborder les ouvrages de raccordement sur la ligne classique Paris – Strasbourg.
Quelques kilomètres en amont de ces viaducs, un remblai créé lors des travaux de la première phase indique l’ébauche d’accès à un futur saut-de-mouton. Ce secteur marque l’origine du tronçon G de la phase 2 de la LGV, soit 71 km de ligne nouvelle à créer dans les sites vallonnés de Lorraine.
Les volumes sur les trois grands lots TOARC (terrassements, ouvrages d’art et rétablissement des communications) qui composent ce tronçon parlent d’eux-mêmes. Sur le lot 35, long de 27 km, un peu plus de 4 millions de m3 de déblais, presque 3,5 millions de m3 de remblais, 2 millions de m3 à mettre en dépôts. Sur le lot 41 de même longueur, 4,3 millions de m3 de déblais, 2,3 millions de remblais, 2,5 millions à mettre en dépôt. Enfin, sur les 17 km du lot 42, respectivement 4,6 millions de m3, 2,3 millions et 2,6 millions…
D’une façon générale, le futur tracé traverse sur les lots 35 et 41 des terrains marneux et argileux sensibles à l’eau et donc difficilement réutilisables pour la plateforme ferroviaire, et sur le lot 42, des couches à cératites, calcaires à entroques et grès plus faciles à mettre en œuvre. Ce qui implique beaucoup de mouvements de matériaux et nécessite la création de nombreux dépôts qui seront ensuite rendus à l’agriculture.
A l’inverse, la majorité des matériaux nobles pour zones humides, zones inondables, couche de forme et sous-couche provient de fournitures extérieures et les approvisionnements sont en cours depuis 2009 sur cinq sites de stockage répartis le long du tracé. Le plus important, à Achain, devant accueillir à lui seul 1 700 000 t pour le lot 35 ! Ce déficit en matériaux sains constitue l’une des difficultés du projet ici. Une deuxième est liée à la traversée de vallées compressibles comme celles de la Nied, de la Sarre ou de Bruchbach qui, outre d’importants viaducs, vont imposer des dispositions constructives particulières, avec phasages de montée des remblais et systèmes de drains verticaux pour évacuer l’eau des sols. Enfin, la troisième grosse difficulté tient au relief marqué, avec des déblais et des remblais de grande hauteur, le plus significatif étant celui de Guébling avec ses 440 m de long et une profondeur maximale de 27 m !
Le tronçon G compte deux autres lots. Le 44 est particulier et purement ferroviaire. Les travaux qui viennent de démarrer visent à réhabiliter intégralement (génie civil, voies, électrification, signalisation) les 5 premiers kilomètres de la petite ligne à voie unique de Drulingen pendant sa fermeture complète d’environ 16 mois. Un peu perdue dans la campagne, elle voyait passer malgré tout trois trains de fret par semaine et, depuis la future base toute proche de Réding, va permettre aux trains-travaux d’alimenter la LGV en matériel de superstructure (rails, traverses, ballast, caténaires…) grâce à ses raccordements. Le plan de voies d’un embranchement militaire va par ailleurs servir au stockage de ballast. La partie de ligne réhabilitée offrira par la suite un potentiel d’éventuelles relations directes par TGV entre Nancy et Strasbourg…
L’autre lot, le 40, concerne le viaduc de Landbach, long de 500 m, ses deux remblais d’approche et le déblai contigu. L’aspect architectural de l’ouvrage, certainement à tablier mixte métal et béton, devra tenir compte du monastère classé proche de Saint-Ulrich. Ce lot va être réalisé en conception-réalisation. « Nous avons donné à l’entreprise un dossier de référence, mais pas fait de dossier de conception finalisé, précise Pierre Nicolas, directeur de projet chez Inexia. Ce principe de conception-réalisation est également appliqué au lot 35 mais, dans ce cas, sur la base d’un dossier “projet”. C’est la première fois qu’un lot TOARC va être réalisé en conception-réalisation. A l’entreprise de s’approprier le projet, de trouver des pistes d’optimisation, tout en respectant un certain nombre de contraintes imposées – un profil en long figé pour que cela se raccorde sur les lots encadrants, le tracé calé –, mais elle peut éventuellement travailler sur les pentes des talus par exemple. Enfin, elle doit respecter les référentiels techniques. Ce n’était pas simple de redéfinir les règles du jeu pour la consultation des entreprises. Le maître d’œuvre est intégré à l’entreprise, mais doit rester indépendant. En fait, sur ces lots 40 et 35, Inexia assure la conduite d’opérations et non le rôle de maître d’œuvre comme sur les lots 41 et 42. » La société d’ingénierie, filiale de la SNCF, mandataire d’un groupement avec Arcadis, est chargée ici d’assurer la maîtrise d’œuvre sur ce tronçon. Basée à Courcelles-sur-Nied, où travaillera au final une vingtaine de personnes dont un plateau technique d’une douzaine d’ingénieurs et techniciens supérieurs, elle comprend aussi une antenne près de Réding pour le contrôle extérieur, où officient les chefs de lots et adjoints chargés du suivi des marchés.
Le visa des plans d’exécution est pour sa part basé à Paris. Pierre Nicolas connaît bien la LGV Est-européenne. Lors de la première phase, il a été chef d’un lot de génie civil sur le tronçon F. Après la mise en service de juin 2007, il a suivi quelques travaux de reprise et de finition sur la toute nouvelle LGV avant de redémarrer presque aussitôt les études de projet de son prolongement. « Sur celle-ci, il y a eu onze enquêtes publiques au total. Celle pour le défrichement de la variante de Belles-Forêts, cinq pour les bases de stockage des matériaux, quatre pour les dossiers loi sur l’eau. La onzième concerne la mise à disposition d’une carrière sur le lot 35. » Une autre tâche du maître d’œuvre consiste depuis janvier 2009 à mettre au point les dossiers de consultation des entreprises ou DCE. La réalisation du tunnel de Saverne conditionnant le planning, les lots de ce tronçon sont attribués selon une orientation est-ouest. L’ordre de service pour le dernier, le 35, sera lancé en février 2011.
Michel BARBERON

LGV Est-européenne : un nouveau pas vers l’Allemagne
On effectuera à partir de mars 2016 un trajet TGV Paris – Strasbourg en 1 heure 50, alors qu’il faut actuellement 2 heures 20 et qu’il n’y a pas si longtemps encore 4 heures au minimum étaient nécessaires… Ces 30 nouvelles minutes vont être gagnées sur le temps grâce à la mise en service programmée dans un peu moins de six ans de la phase 2 de la LGV Est-européenne. Celle de 106 km à construire entre Baudrecourt, lieu en Moselle qui marque la fin de la première phase de 300 km de la ligne ouverte depuis le 10 juin 2007, et Vendenheim (Bas-Rhin), à proximité de Strasbourg. Le financement de ce projet estimé à 2,01 milliards d’euros aux conditions économiques de juin 2008 est assuré dans le cadre d’une convention signée le 1er septembre 2009, associant l’Etat, 16 collectivités territoriales, l’Union européenne, le grand-duché de Luxembourg et RFF. Cette seconde phase a été découpée en deux tronçons, le G de 71 km en Moselle et le H de 35 km en Alsace. Une base-travaux à aménager à partir de 2012 sur les emprises ferroviaires existantes de Réding constituera le centre névralgique pour la pose des équipements ferroviaires dont la maîtrise d’œuvre sur l’ensemble du tracé sera assurée par Inexia.
Malgré ce laps de temps important – 9 années tout de même entre les deux mises en service –, cette LGV constitue bien le prolongement naturel et très attendu, notamment en Alsace, de la première phase. Techniquement identique, elle est conçue pour la vitesse de 350 km/h, avec une mise en exploitation à 320 km/h. Elle comportera un double système de signalisation TVM430 SEI et ERTMS niveau 2. Son alimentation en 2×25 kV sera assurée par une sous-station nouvelle construite à Sarraltroff, à proximité d’un poste RTE 400 kV. Dans le financement de la phase 1, des études d’avant-projet détaillé du génie civil de la seconde phase avaient déjà été menées. De plus, sur le tronçon alsacien, les études projet avaient été réalisées pour déterminer et acquérir les emprises, mais pas en Moselle. Pour ne pas perdre de temps, suite à un protocole signé en 2007, les collectivités et l’Etat ont assuré un financement préalable de 94 millions d’euros qui seront réintégrés dans le coût global du projet. Cette somme a permis de relancer les études, de compléter les reconnaissances géotechniques, d’engager les rétablissements de réseaux, d’effectuer les diagnostics archéologiques, de préparer les appels d’offres et les dossiers loi sur l’eau, et de lancer les acquisitions de terrains en Moselle. En 2009, les 94 millions étant très largement entamés, pour ne pas marquer de ralentissement dans les procédures avant la signature de la convention, l’Etat débloque 35 millions d’euros supplémentaires (repris eux aussi dans les 2,01 milliards) au titre du plan de relance. Pour donner de l’activité aux entreprises de travaux publics, ce dernier intègre également la création le long du tracé d’aires de stockage de matériaux nécessaires à la constitution de la plateforme en plein approvisionnement depuis presque une année déjà. « Tout cela a conduit à signer cette convention du 1er septembre avec un engagement fort : être capable de démarrer des travaux au cours de l’été 2010. Cet engagement est tenu, puisque les premiers lots de génie civil ont été notifiés début avril. Les travaux auront lieu tout cet été en Moselle et une partie de cette saison en Alsace », précise Alain Cuccaroni, directeur des opérations de la LGV Est-européenne à RFF et responsable d’une entité d’une trentaine de personnes.
Le projet est aujourd’hui entré dans sa phase active. Les maîtres d’œuvre, Inexia-Arcadis pour le tronçon G et Setec international pour le H, sont installés dans leurs locaux, proches du tracé. Sur le terrain, des bandes déboisées dans des massifs forestiers, des marques de fouilles archéologiques achevées ou sur le point de l’être, des compléments de sondages des sols en cours matérialisent l’emplacement de la future ligne. Le 18 mars RFF a attribué le premier marché de génie civil, le lot 42, soit 16,8 km situés à l’extrémité est du secteur mosellan, entre les communes de Sarraltroff et de Danne-et-Quatre-Vents. Depuis, d’autres ordres de service ont été lancés pour les lots 41, 43A, 44 et les autres vont suivre conformément au calendrier initial. Le maître d’ouvrage étudie en ce moment les propositions des entreprises pour la réalisation du tunnel de Saverne, long de 4 km (lot 47). Après les études d’exécution des dernières reconnaissances de sol et la mise en place des installations de chantier, les travaux vont donc démarrer dès cet été comme le maître d’ouvrage s’y était engagé. Les lots de génie civil sont au nombre de cinq sur le tronçon G. Le H en compte cinq aussi, le 43 d’origine ayant été scindé en deux, 43A et 43B, pour permettre aux entreprises moyennes de se mettre sur les rangs. Si sept de ces lots sont des marchés classiques, le maître d’œuvre fait l’étude et l’entreprise réalise les plans d’exécution, trois relèvent de la logique de conception-construction. En clair, les entreprises disposent d’une certaine liberté pour revoir et adapter la conception de l’ouvrage. Ce principe s’appliquera aux 27 km du lot 35, premier lot de génie civil à l’ouest en partant de Baudrecourt, au lot 40 correspondant au viaduc du Landbach, selon la procédure qui avait déjà été initiée pour le viaduc de Jaulny sur la première phase, de façon à avoir une vision de concours architectural. Enfin, au lot 47 pour le tunnel de Saverne et environ 3 km de ligne à l’air libre l’encadrant, qui comprennent aussi les 270 m du viaduc de Haspelbaechel.
La topographie du tracé, plus accidentée que sur la première phase, constitue l’une des difficultés du projet. Elle explique les volumes très importants de matériaux à bouger, estimés au total à plus de 50 millions de m3, dont 23,7 millions de m3 de déblais et 13,5 millions de m3 de remblais ! Et aussi le nombre important de grands viaducs. Pour respecter l’engagement vis-à-vis de la loi sur l’eau et ne pas aggraver la situation en matière d’inondation, chaque traversée de rivière a fait l’objet d’études et de simulations, en particulier les vallées de la Sarre, de la Nied et de la Zorn. Pour la première, un consensus avec les communes riveraines inquiètes des conséquences possibles a été trouvé. La longueur de l’ouvrage présentée à 370 m à l’enquête publique, portée à 410 m en phase avant-projet détaillé, sera au final portée à 441 m. En vallée de la Zorn, le projet initial prévoyait un viaduc de 296 m au-dessus de la rivière, suivi d’un remblai et d’un ouvrage au-dessus d’un canal. RFF a proposé dans un premier temps de faire un seul ouvrage de 450 m qui englobe la Zorn et le canal. Suite à une demande locale d’insertion, la décision de créer un autre viaduc de 382 m va de plus permettre de supprimer un remblai qui était prévu entre une voie ferrée et une route départementale. Les discussions étant presque arrivées à leur terme, place aux travaux, maintenant…
Michel BARBERON
Tronçon G, 71 km à travers la Lorraine
Tronçon H, l’arrivée à StrasbourgPremier marché de génie civil de la phase 2 du la LGV Est attribué
Le premier marché de génie civil de la phase 2 de la LGV Est a été attribué le 18 mars au groupement d’entreprises françaises Guintoli (mandataire)/Maia Sonnier/NGE GC pour un montant de 78,9 millions d’euros. « Cette nouvelle étape marque le véritable lancement des opérations, souligne dans un communiqué le président de RFF Hubert du Mesnil. Les grands travaux de génie civil démarreront à l’été 2010 comme RFF s’y était engagé. » Ce marché porte sur la réalisation (terrassements, hydraulique, ouvrages d’art, rétablissements de chaussée) du lot 42, soit 16,8 km de LGV à l’extrémité est du secteur mosellan, entre les communes de Sarraltroff et Danne-et-Quatre-Vents (57). Les travaux, qui débuteront après les études d’exécution des dernières reconnaissances de sol, concernent près de 9 millions de m3 de terrassement et 29 ouvrages d’art. La maîtrise d’œuvre du tronçon est assurée par le groupement Inexia Arcadis. Les appels d’offres des 9 autres lots de génie civil se poursuivront en 2010, conformément au calendrier. Les travaux de génie civil sur les 106 km de la phase 2 (entre Baudrecourt et Vendenheim) doivent durer trois ans. Cette réalisation d’un coût de plus de 2 milliards d’euros permettra de gagner 30 minutes entre Paris et Strasbourg.
Collaboration interrégionale dans les transports
La Lorraine et la Franche-Comté ont signé le 18 septembre dernier une charte de collaboration dans plusieurs domaines, dont celui des transports, qui a fait l’objet d’engagements communs sur différents points. La Lorraine soutient la réalisation de la branche sud de la LGV Rhin-Rhône (Dijon – Lyon), en appui de la réalisation de la branche est (Dijon – Mulhouse). De son côté, la Franche-Comté s’engage à associer la Lorraine aux prochains comités de pilotage de la LGV Rhin-Rhône. Les deux régions souhaitent par ailleurs associer leurs réflexions sur l’électrification et le temps de parcours sur la ligne Epinal – Belfort. Il est d’ailleurs question que la ligne soit raccordée à la LGV Rhin-Rhône. Enfin, en matière de transports collectifs, les deux régions souhaitent mettre en place des navettes pour réduire les nuisances des véhicules. Cette navette, jusqu’alors expérimentale, a rencontré un grand succès cet été. Il s’agira donc d’étendre son réseau et de pérenniser le système.
TGV Est phase 2 : bouclage du financement et lancement des appels doffres
C’est finalement dans un bel ensemble que les 16 collectivités locales des régions Alsace, Lorraine et Champagne-Ardenne ont signé avec l’Etat, le 1er septembre, la convention de financement de la seconde phase du TGV Est. Elles apportent 33,83 % des 2,01 milliards d’euros nécessaires pour construire 106 km entre Baudrecourt et Vendenheim. Plus rien ne s’opposait à cet accord, la question de la gare TGV Lorraine ayant été tout juste débloquée par un arrêté de mise à l’enquête publique pour la construction d’une gare d’interconnexion avec le TER à Vandières. Le projet devrait générer la création de 6 500 emplois sur cinq ans. Le ministre de l’Ecologie, Jean-Louis Borloo, espérant un début des travaux fin mars 2010, c’est dès le lendemain que RFF a lancé 7 des 10 appels d’offres de conception-construction et de génie civil pour 86 km, des lots d’un montant de 20 à 150 millions d’euros. A la mise en service prévue en mars 2016, le trajet Paris – Strasbourg se fera en 1h50 soit 30 minutes de mieux qu’aujourd’hui.
Report de la réunion de financement de la LGV Est
La réunion de signature du plan de financement de la seconde phase du TGV Est (Baudrecourt – Strasbourg) a été reportée pour la troisième fois. Le bouclage est attendu pour le 1er septembre. Si les collectivités alsaciennes ont trouvé un accord sur la clé de répartition et si celles de Champagne-Ardenne ont obtenu les garanties qu’elles souhaitaient, en Lorraine, la polémique perdure autour de la réalisation d’une nouvelle gare d’interconnexion à Vandières. Le coût de cette phase est estimé à 2,1 milliards d’euros. Le blocage concerne 80 millions d’euros, « soit 3,8 % du coût total prévisionnel. 6500 emplois sont concernés », rappelle de son côté la FNTP qui demande à l’État de ne plus différer le lancement de la procé ;dure d’appel d’offres de travaux. Car il s’agit de l’une des 4 lignes à grande vitesse du plan de relance, et le risque de reporter le lancement du chantier, programmé pour mi-2010, grandit.
