Étiquette : Grandes lignes

  • Consensus sur la LGV interconnexion Sud de l’Ile-de-France

    Consensus sur la LGV interconnexion Sud de l’Ile-de-France

    Oui à la ligne à grande vitesse d’interconnexion au sud de l’Ile-de-France. D’après la commission nationale du débat public (CNDP) qui a présenté ses conclusions le 12 juillet, il y a un consensus sur ce projet fortement défendu par Réseau Ferré de France pour l’horizon 2020-2025. Pour le gestionnaire des infrastructures, ce projet est en effet essentiel pour améliorer le réseau existant. Il doit permettre aux TGV d’effectuer des parcours de province à province sans passer par Paris, alors qu’actuellement, ils passent par une ligne classique entre Massy et Valenton également utilisée par d’autres trafics, fret et surtout RER C. Une ligne dédiée aux TGV permettrait certes d’accélérer les temps de parcours mais aussi de fluidifier les circulations et de désaturer les gares parisiennes. RFF souhaite également renforcer l’intermodalité entre le TGV et l’avion grâce à la création d’une gare connectée à l’aéroport d’Orly. « Cette proposition recueille l’avis favorable de presque tous les acteurs », note la CNDP en précisant que le principe d’une gare souterraine est plébiscité.
    Deux tracés ont été retenus au cours des débats, l’un reliant grâce à un tunnel de 18 km Massy-Orly et Valenton-Limeil-Brévannes, avec éventuellement la création d’une gare à Villeuve-Saint-Georges (Val-de-Marne) pour un coût 3,1 milliards. L’autre desservirait le secteur de Sénart (Seine-et-Marne), avec un tunnel de 31 km et une gare à Lieusaint pour un coût de 3,3 milliards d’euros. Selon RFF, le gain de trafic annuel serait de 3,3 millions de voyageurs par an à Villeneuve et de 3,6 millions à Lieusaint, mais les deux « ne drainent pas les mêmes voyageurs », note François Perdrizet, le président de la commission particulière du débat public.
    Reste que la question déterminante du financement est encore loin d’être réglée. La CPDP rappelle que le choix de réaliser une ou deux gares induit une « dépense supplémentaire loin d’être négligeable ». « Ce qui a conduit RFF à se demander au cours de débat si un scénario à une seule gare ne suffirait pas à répondre aux fonctionnalités de base du projet », souligne le CPDP.
    Le gestionnaire du réseau ferré devrait faire connaître sa position au cours de son prochain conseil d’administration le 22 septembre. Une concertation est également prévue en septembre concernant l’aménagement de la ligne existante où, sur certains tronçons, les trains circulant dans les deux sens passent sur une voie unique. Un projet d’une centaine de millions d’euros, rappelle François Perdrizet.



    M.-H. P.

  • Stif : le cadencement, mission impossible pour 2012

    Stif : le cadencement, mission impossible pour 2012

    Que certains parlent du cadencement ou d’autres, plus modestement, de l’important changement de service annoncé pour la fin de l’année, les responsables du Syndicat des transports d’Île-de-France n’ont, depuis des mois, pas changé d’avis : le mieux serait de reporter à 2013 et de reconduire pour l’an prochain le service actuel. C’est ce qu’a demandé, à l’unanimité, le Conseil du Stif. La raison de fond ? « L’objectif premier, c’est de permettre à des circulations nationales de passer, notamment celles du Rhin-Rhône. Le projet de cadencement dit généralisé, piloté par RFF, inquiète. RFF, avec une approche extrêmement nationale, a défini une trame globale qui s’est imposée face aux trames locales », précise Thierry Guimbaud, directeur d’exploitation du Stif, en charge de l’offre Transports. « Alors que l’on parle toujours de l’importance des trains du quotidien, il ne faut pas les considérer comme la variable d’ajustement. Il n’est pas question d’opposer le TGV aux trains du quotidien, simplement de veiller à ce que les capacités soient réparties équitablement. Si l’on pose d’abord les sillons TGV, les autres trains ne peuvent que s’ajuster. » Au Stif, on affirme avoir longtemps demandé une solution dans laquelle chacun ferait des efforts, éventuellement provisoires. Sans réussir. Il y a également divergence forte sur la façon de piloter le projet. « Avant les précédentes réorganisations, nous avons toujours beaucoup discuté, avec des comités de ligne en amont, donné des informations sur les perspectives, recherché les aspects gagnant-gagnant sur ces sujets toujours difficiles à faire passer. Depuis un an, nous disions à RFF : lancez des concertations… » En vain.
    Dans ce contexte, le Stif redoute une dégradation du service pour certains voyageurs, sans améliorations tangibles pour d’autres. Pour se placer dans les sillons à venir du Rhin-Rhône, certaines régions SNCF ont décalé leurs horaires. Mais pas toutes, Saint-Lazare notamment, qui n’a pas été mise au diapason. Et pour les trains qui passent d’une région à l’autre, comme Saint-Quentin – La Défense, il faut accélérer ou ralentir les trains pour les faire passer dans la cadence. Soit six minutes supplémentaires. La C verra, également, un allongement de 4 minutes sur certains parcours.
    « C’est comme en faisant tourner une roue de bicyclette et en bloquant l’autre, ça ne peut pas marcher », note Thierry Guimbaud. « Cela illustre bien le caractère inachevé du projet. Lorsque des points ne sont pas aboutis, techniquement, il faut se concerter, s’associer, éventuellement réinjecter de l’offre pour compenser les aspects négatifs et garantir une meilleure régularité. Face au refus de concertation, il était impossible de mettre “du plus” et de bâtir un projet autour de discussions. » Reporter s’impose d’autant plus que 2010 a constitué l’une des pires années pour le Transilien, en termes de régularité. « L’urgence, c’est de stabiliser, de recapitaliser après une année très difficile », souligne Thierry Guimbaud. « Nous ne pouvons pas nous concerter sur des projets que l’on ne partage pas. » Cela, alors même que la Région commence à travailler à une nouvelle étape du cadencement.
    Le cadencement, la région connaît bien. Elle l’a mis en place, en décembre 2008, sur trois lignes. Dans un contexte marqué alors par un fort développement de l’offre de transport, de commande de nouveau matériel, d’investissements… Cela a permis davantage de lisibilité à l’offre, de compléter les trous de dessertes, le soir, en périodes de vacances, en flanc de pointe… « De tout cela, nous avons tiré l’opportunité pour cadencer, sans vouloir une remise à plat complète. C’était pour répondre à une vraie demande. » Et non pas à une contrainte, celle de faire passer en fin d’année des TGV Rhin-Rhône, dès la première année placés dans leurs bons sillons.




    Pascal GRASSART

  • Bouygues favori pour remporter le marché sur Le Mans-Rennes

    Selon le quotidien La Tribune du 13 octobre, le groupe de BTP Bouygues est donné favori face à Eiffage et Vinci pour le marché de la future LGV Le Mans-Rennes. Le groupe Eiffage feraient figure de challenger et Vinci a déjà remporté en mars la concession de la future ligne Tours-Bordeaux. « Certains intervenants sur le marché avancent que les jeux sont faits », affirme le journal, alors que les trois groupes remettaient leurs offres finales à RFF le jour même. Argument : Vinci ne pourrait mener de front deux projets aussi importants. Ce à quoi le groupe rétorque que « s’il remet une offre, c’est qu’il est en capacité de l’assumer ». Ce tronçon de 182 km et 32 km de raccordements est estimé à 3,4 milliards d’euros et doit mettre Rennes à 1 h 26 de Paris d’ici à 2015, au lieu de 2 h 03 aujourd’hui. Il s’agit d’un partenariat et non d’une concession, le constructeur retenu recevant des loyers de RFF.

  • Le tracé de la LGV Limoges – Poitiers arrêté

    Le tracé du futur tronçon de la ligne à grande vitesse (LGV) Sud-Ouest – Atlantique, reliant Limoges à Poitiers sur 115 km, a été validé le 30 août à Limoges par le Comité des financeurs de la ligne ferroviaire (Cofi). La ligne, qui doit desservir les deux capitales régionales à l’horizon 2017, traversera 32 communes des départements de la Haute-Vienne et de la Vienne. Son tracé définitif devrait être validé par le ministre des Transports à la fin de l’année, puis soumis à enquête publique au cours du second semestre 2011, pour un début de travaux en 2013 et une mise en service en 2017. Le coût de cette LGV, qui doit mettre Limoges et Brive respectivement à deux et trois heures de Paris et permettre au Limousin l’accès au réseau à grande vitesse, est estimé à 1,6 milliard d’euros. A l’horizon 2020, RFF évalue le trafic de cette ligne à 2,5 millions de passagers par an.

  • LGV Est-européenne : un nouveau pas vers l’Allemagne

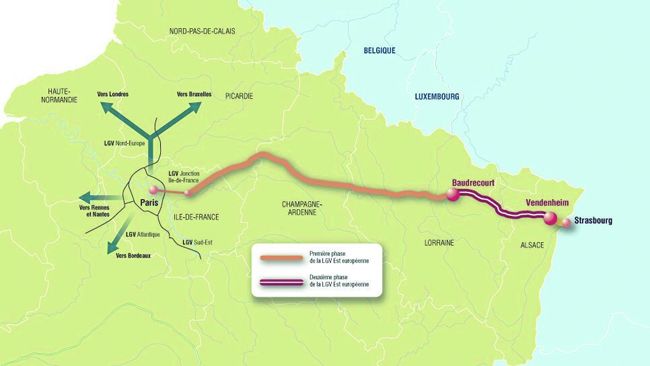

    LGV Est-européenne : un nouveau pas vers l’Allemagne

    On effectuera à partir de mars 2016 un trajet TGV Paris – Strasbourg en 1 heure 50, alors qu’il faut actuellement 2 heures 20 et qu’il n’y a pas si longtemps encore 4 heures au minimum étaient nécessaires… Ces 30 nouvelles minutes vont être gagnées sur le temps grâce à la mise en service programmée dans un peu moins de six ans de la phase 2 de la LGV Est-européenne. Celle de 106 km à construire entre Baudrecourt, lieu en Moselle qui marque la fin de la première phase de 300 km de la ligne ouverte depuis le 10 juin 2007, et Vendenheim (Bas-Rhin), à proximité de Strasbourg. Le financement de ce projet estimé à 2,01 milliards d’euros aux conditions économiques de juin 2008 est assuré dans le cadre d’une convention signée le 1er septembre 2009, associant l’Etat, 16 collectivités territoriales, l’Union européenne, le grand-duché de Luxembourg et RFF. Cette seconde phase a été découpée en deux tronçons, le G de 71 km en Moselle et le H de 35 km en Alsace. Une base-travaux à aménager à partir de 2012 sur les emprises ferroviaires existantes de Réding constituera le centre névralgique pour la pose des équipements ferroviaires dont la maîtrise d’œuvre sur l’ensemble du tracé sera assurée par Inexia.
    Malgré ce laps de temps important – 9 années tout de même entre les deux mises en service –, cette LGV constitue bien le prolongement naturel et très attendu, notamment en Alsace, de la première phase. Techniquement identique, elle est conçue pour la vitesse de 350 km/h, avec une mise en exploitation à 320 km/h. Elle comportera un double système de signalisation TVM430 SEI et ERTMS niveau 2. Son alimentation en 2×25 kV sera assurée par une sous-station nouvelle construite à Sarraltroff, à proximité d’un poste RTE 400 kV. Dans le financement de la phase 1, des études d’avant-projet détaillé du génie civil de la seconde phase avaient déjà été menées. De plus, sur le tronçon alsacien, les études projet avaient été réalisées pour déterminer et acquérir les emprises, mais pas en Moselle. Pour ne pas perdre de temps, suite à un protocole signé en 2007, les collectivités et l’Etat ont assuré un financement préalable de 94 millions d’euros qui seront réintégrés dans le coût global du projet. Cette somme a permis de relancer les études, de compléter les reconnaissances géotechniques, d’engager les rétablissements de réseaux, d’effectuer les diagnostics archéologiques, de préparer les appels d’offres et les dossiers loi sur l’eau, et de lancer les acquisitions de terrains en Moselle. En 2009, les 94 millions étant très largement entamés, pour ne pas marquer de ralentissement dans les procédures avant la signature de la convention, l’Etat débloque 35 millions d’euros supplémentaires (repris eux aussi dans les 2,01 milliards) au titre du plan de relance. Pour donner de l’activité aux entreprises de travaux publics, ce dernier intègre également la création le long du tracé d’aires de stockage de matériaux nécessaires à la constitution de la plateforme en plein approvisionnement depuis presque une année déjà. « Tout cela a conduit à signer cette convention du 1er septembre avec un engagement fort : être capable de démarrer des travaux au cours de l’été 2010. Cet engagement est tenu, puisque les premiers lots de génie civil ont été notifiés début avril. Les travaux auront lieu tout cet été en Moselle et une partie de cette saison en Alsace », précise Alain Cuccaroni, directeur des opérations de la LGV Est-européenne à RFF et responsable d’une entité d’une trentaine de personnes.
    Le projet est aujourd’hui entré dans sa phase active. Les maîtres d’œuvre, Inexia-Arcadis pour le tronçon G et Setec international pour le H, sont installés dans leurs locaux, proches du tracé. Sur le terrain, des bandes déboisées dans des massifs forestiers, des marques de fouilles archéologiques achevées ou sur le point de l’être, des compléments de sondages des sols en cours matérialisent l’emplacement de la future ligne. Le 18 mars RFF a attribué le premier marché de génie civil, le lot 42, soit 16,8 km situés à l’extrémité est du secteur mosellan, entre les communes de Sarraltroff et de Danne-et-Quatre-Vents. Depuis, d’autres ordres de service ont été lancés pour les lots 41, 43A, 44 et les autres vont suivre conformément au calendrier initial. Le maître d’ouvrage étudie en ce moment les propositions des entreprises pour la réalisation du tunnel de Saverne, long de 4 km (lot 47). Après les études d’exécution des dernières reconnaissances de sol et la mise en place des installations de chantier, les travaux vont donc démarrer dès cet été comme le maître d’ouvrage s’y était engagé. Les lots de génie civil sont au nombre de cinq sur le tronçon G. Le H en compte cinq aussi, le 43 d’origine ayant été scindé en deux, 43A et 43B, pour permettre aux entreprises moyennes de se mettre sur les rangs. Si sept de ces lots sont des marchés classiques, le maître d’œuvre fait l’étude et l’entreprise réalise les plans d’exécution, trois relèvent de la logique de conception-construction. En clair, les entreprises disposent d’une certaine liberté pour revoir et adapter la conception de l’ouvrage. Ce principe s’appliquera aux 27 km du lot 35, premier lot de génie civil à l’ouest en partant de Baudrecourt, au lot 40 correspondant au viaduc du Landbach, selon la procédure qui avait déjà été initiée pour le viaduc de Jaulny sur la première phase, de façon à avoir une vision de concours architectural. Enfin, au lot 47 pour le tunnel de Saverne et environ 3 km de ligne à l’air libre l’encadrant, qui comprennent aussi les 270 m du viaduc de Haspelbaechel.
    La topographie du tracé, plus accidentée que sur la première phase, constitue l’une des difficultés du projet. Elle explique les volumes très importants de matériaux à bouger, estimés au total à plus de 50 millions de m3, dont 23,7 millions de m3 de déblais et 13,5 millions de m3 de remblais ! Et aussi le nombre important de grands viaducs. Pour respecter l’engagement vis-à-vis de la loi sur l’eau et ne pas aggraver la situation en matière d’inondation, chaque traversée de rivière a fait l’objet d’études et de simulations, en particulier les vallées de la Sarre, de la Nied et de la Zorn. Pour la première, un consensus avec les communes riveraines inquiètes des conséquences possibles a été trouvé. La longueur de l’ouvrage présentée à 370 m à l’enquête publique, portée à 410 m en phase avant-projet détaillé, sera au final portée à 441 m. En vallée de la Zorn, le projet initial prévoyait un viaduc de 296 m au-dessus de la rivière, suivi d’un remblai et d’un ouvrage au-dessus d’un canal. RFF a proposé dans un premier temps de faire un seul ouvrage de 450 m qui englobe la Zorn et le canal. Suite à une demande locale d’insertion, la décision de créer un autre viaduc de 382 m va de plus permettre de supprimer un remblai qui était prévu entre une voie ferrée et une route départementale. Les discussions étant presque arrivées à leur terme, place aux travaux, maintenant…


    Michel BARBERON

    Tronçon G, 71 km à travers la Lorraine
    Tronçon H, l’arrivée à Strasbourg

  • LGV sud-ouest : une plainte pour trafic d’influence

    Il y a des coïncidences trop heureuses pour être honnêtes. Ainsi, quand les habitants d’Uchacq-et-Parentis dans les Landes ont constaté qu’entre le comité de pilotage (Copil) du 11 janvier et celui du 31 mai le fuseau de 1 000 m de la LGV entre Bordeaux et l’Espagne avait été déplacé de 3 km au nord, presque en catimini, ils ont commencé à se poser des questions. Et quelle coïncidence, la propriété de famille d’un conseiller de la ministre de l’Economie Christine Lagarde, François-Gilles Egretier, en plein milieu du tracé initial, se trouvait miraculeusement épargnée dans la nouvelle mouture adoptée par RFF. « Nous avons été alertés fin janvier et début février car nous avons reçu des e-mails de ce monsieur par erreur », explique Robert Tauzia, secrétaire de l’association « Les voix du fuseau nord » montée autour d’une quarantaine d’habitants d’Uchacq-et-Parentis et de Geloux. Des messages explicites dans lesquels il explique « faire appel au cabinet de Fillon, lequel a transmis à Dominique Bussereau… Il y est aussi question d’un travail mené auprès de Jean-Marc Delion, directeur général délégué de RFF. La démarche s’est effectuée dans la clandestinité et l’opacité ! ». Ces e-mails (que nous avons pu lire) qui émanent de François-Gilles Egretier sont adressés à Jean-Claude Lalague, maire d’Uchacq, avec plusieurs destinataires en copie.
    Bref, l’association est sûre de son fait : il y aurait eu « trafic d’influence ». Elle a donc déposé plainte début mai. Autre signe intriguant selon elle : alors que RFF aurait travaillé sur 3 fuseaux distincts, « on n’a jamais vu aucune trace d’études sur ce fuseau nord sur le site Internet des grands projets du Sud-Ouest (gpso.fr). D’ailleurs, ce fuseau sort carrément du périmètre d’études officiel », poursuit-il. L’avocat de l’association, Adrien Ville, paraît confiant : « Le conseiller a abusé de sa position pour faire en sorte que les autorités décisionnaires changent un tracé – qui était pourtant déjà validé par la communauté d’agglomération du Marsan. Le trafic d’influence est patent quand on en tire une rétribution personnelle ou un avantage quelconque. Dans le cas présent, c’est le fait que la future ligne ne traverse plus son jardin. »
    Le juriste constate aussi que même les élus concernés par le nouveau tracé n’ont jamais été informés des travaux menés. « Tout s’est déroulé en catimini et RFF a adopté ce fuseau sans avoir eu matériellement le temps d’effectuer les études », estime-t-il. En effet, jusqu’à fin mars, des plaquettes officielles sont distribuées, présentant le projet arrêté en janvier sans mentionner le fuseau nord. Et c’est seulement deux mois plus tard qu’un nouveau tracé est adopté. « Pourquoi le Copil aurait-il bouleversé ses plans ? », poursuit l’avocat. Sans réponse de la part du procureur de la République à la mi-août, l’association envisage de se constituer partie civile. Parallèlement, elle a écrit au secrétaire d’Etat chargé des Transports. Fin juin, Dominique Bussereau a répondu que la dernière proposition « reposait sur des études de variantes détaillées initiées suite aux demandes des élus locaux et non de particuliers ». Et qu’elle « tenait compte des nombreux avantages mis en évidence par l’analyse multicritères ». Une chose est certaine : si la première version rayait de la carte 170 habitations situées dans le sud d’Uchacq, la dernière n’en impacte plus que 25 et cette fois au nord de la commune – une zone réputée moins aisée – ainsi que 25 autres sur la commune de Geloux. Qu’il y ait eu abus ou non, l’intérêt général semble sortir gagnant.


    Cécile NANGERONI

  • La voie sur ballast a-t-elle atteint ses limites en terme de grande vitesse ?

    La voie sur ballast a-t-elle atteint ses limites en terme de grande vitesse ?

    Voici maintenant trois ans que la LGV Est-européenne est en service. Une ligne qui collectionne les « premières » techniques en France à différents points : circulations à 320 km/h sur certaines sections, GSM-R, ERTMS au sol (RBC, Eurobalises), attaches Fastclip sur toute la ligne… Toutefois, comme les précédentes lignes nouvelles françaises, la LGV Est-européenne reste pour l’essentiel fidèle à la pose sur ballast. Mais deux sections s’y distinguent. La première, qui comprend deux voies parallèles de 1 800 m et des aiguillages de jonction, est le site d’un essai de voie sur dalle béton « à la française », relativement classique, avec un ferraillage important et une pose sur un socle en grave-ciment. L’autre section, longue de 3 km et située plus loin vers l’est, met quant à elle en œuvre une sous-couche de grave-bitume sous le ballast (voir VR&T n° 496, pages 60 et 61). Cette réalisation signée Colas, spécialiste des travaux routiers, offre comme avantage de permettre aux camions de circuler sur la plateforme de la future voie ferrée sans en détériorer la structure ou en compromettre les performances futures, l’objectif fondamental étant la meilleure durabilité de la voie ferrée, de l’ordre de 75 ans.
    Comparés à cet objectif, trois ans ne permettent pas de tirer des conclusions définitives sur la tenue de la plus récente des lignes nouvelles françaises actuellement en service. Toutefois, cette période aura été riche en enseignements. Vu de l’extérieur, les principaux incidents liés à la LGV Est-européenne ont concerné la disponibilité des rames ICE 3 de la DB, dont l’homologation en France avait pris quatre ans, en particulier pour des problèmes de soulèvement de ballast à grande vitesse. Mais à ce phénomène aérodynamique, tant lié au train (et à ses parties les plus basses) qu’à la voie (le ballast n’étant pas stabilisé en surface), s’est ajouté un autre désagrément au cours de l’été 2009. En effet, après un peu plus de deux ans de service, des enregistrements Mauzin sur la voie ont attiré l’attention de l’infrapôle Est-européen SNCF sur une dégradation rapide de la LGV Est-européenne touchant certaines sections, avec un indicateur de qualité de la géométrie de la voie équivalant à celui d’une LGV de 10 ans… Après analyse des défauts, qui ne concernaient toutefois pas les deux sections expérimentales citées plus haut, une série de mesures (ballastage, bourrage, stabilisation) a permis avec succès d’enrayer la dégradation. Maintenant, les TGV circulent à 320 km/h et il n’y a « plus rien à voir ». Encore une preuve de la souplesse permise par la solution ballast, mais cet incident a apporté de l’eau au moulin des partisans de la voie sur béton pour les plus hautes vitesses.
    Car la question qui se pose aux promoteurs et concepteurs de lignes à grande vitesse est bien celle-ci : voie sur ballast ou dalle béton ? « C’est au coup par coup », répond Alain Cuccaroni, directeur des opérations LGV Est-européenne : « Les deux ont leurs avantages et leurs inconvénients. » Alors que, selon Inexia, la voie sur dalle présente un intérêt sur une LGV, à condition d’être retenue en amont des projets et lorsque plusieurs facteurs se présentent simultanément : une contrainte en tracé (obstacles, jumelage avec des autoroutes), des reliefs marqués (fortes dénivelées) ou un passage à une gamme de vitesse 350-360 km/h.
    D’autres experts soulignent que l’intégration du rail et du radier sur ouvrage d’art présente de nombreux avantages, ne serait-ce qu’en termes de volume nécessaire (pas la peine de remplir partiellement l’ouvrage de ballast) ou de propreté (pas de poussières), comme cela a été vérifié dans le tunnel sous la Manche ou dans le tunnel du Perthus (ligne Perpignan – Figueras). Question sécurité dans les ouvrages d’art, la dalle béton présente d’autres avantages encore : on peut la mettre en forme de « trottoirs » de part et d’autre des rails afin de limiter les conséquences d’un éventuel déraillement et, si l’évacuation des voyageurs s’avère nécessaire, marcher sur une dalle béton reste plus facile que sur une voie ballastée.
    Sauf sur les ouvrages d’art, le béton reste plus cher que le ballast, mais cet écart se resserre si l’on considère que ce dernier demande plus de maintenance. Par exemple, sur la LGV Sud-Est, ouverte en 1981-1983, le ballast a été entièrement renouvelé entre 1990 et 2006, puis nécessitera une nouvelle régénération d’ici à 2014. Ceci dit, le ballast se prête mieux à des opérations de maintenance. Offrant une grande souplesse de mise en œuvre, ainsi qu’une cadence de pose et un potentiel de recyclabilité plus élevés, le ballast est également un meilleur absorbeur de bruit que le béton ! De plus, la voie ballastée reste un terrain d’innovations : la transposition de techniques routières par Colas a non seulement donné naissance à la sous-couche de grave-bitume citée plus haut, mais elle a également inspiré la pose du ballast au finisseur (engin habituellement utilisé pour goudronner les routes), plus précise et au moins huit fois plus rapide que la méthode classique. Essayée la première fois pour la pose des voies provisoires de l’opération Train Capitale à Paris en 2003, cette pose au finisseur a été mise en œuvre peu après sur la LGV belge de Liège à la frontière allemande.
    De l’autre côté de cette frontière se trouve la patrie des deux principales entreprises spécialistes de la pose de voie sur béton. La principale est Rail.One, dont la méthode Rheda 2000 (traverses bibloc mises en position sur une armature au moyen de rails provisoires avant la coulée du béton) a non seulement conquis le réseau DB pour ses lignes nouvelles, mais aussi la HSL Zuid néerlandaise, les tunnels espagnols, la ligne Taïpeh – Kaohsing à Taïwan (face aux spécialistes japonais) et – last but not least – la longue ligne nouvelle chinoise de Wuhan à Guangzhou, ouverte il y a six mois. L’autre type allemand de voie sur béton est la FFB (Feste Fahrbahn Bögl) de l’entreprise de BTP Max Bögl, qui se présente sous forme de dalles préfabriquées et a été mise en œuvre sur le lot nord de la ligne nouvelle Nuremberg – Ingolstadt (2006).
    Outre-Manche, une autre solution est proposée par Balfour Beatty Rail et Corus Rail : pour chaque voie, les deux rails sans patin – quasiment réduits à des champignons de 74 kg/m – sont simplement enchâssés dans deux rainures de la dalle béton par l’intermédiaire d’un coussinet amovible. Ce système ERS (Embedded Rail System) est d’autant plus simple à mettre en œuvre qu’il se passe d’attaches. Et plus de la prévention des déraillements par la forme donnée à la dalle (voir plus haut), ce dispositif limite les conséquences d’une rupture du rail, ce dernier étant maintenu prisonnier du béton. Un argument de poids en Grande-Bretagne, où une rupture de rail, à Hatfield, a été le grand révélateur de la crise qu’y traversait le secteur ferroviaire il y a 10 ans. Le système ERS a été mis en œuvre sur deux sections expérimentales, l’une en Grande-Bretagne, l’autre sur une ligne nouvelle espagnole.
    L’apparent « plébiscite » en faveur des solutions allemandes de voies sans ballast pour les lignes à grande vitesse les plus récentes à travers le monde est à relativiser, compte tenu des circonstances. Les matériaux disponibles à proximité des chantiers ainsi que la nature du terrain rencontré et la nécessité d’avoir recours à des ouvrages d’art dans des régions densément peuplées ne sont sans doute pas étrangers au choix de la voie sur béton en Chine. Ce sont en tout cas ces causes qui ont entraîné très tôt le choix de la voie sans ballast pour la HSL Zuid néerlandaise, reposant sur un sol meuble quand elle n’est pas construite sur des ouvrages d’art.
    En fait, si les voies ballastées et sur béton ont chacune leurs avantages, c’est au niveau des transitions entre ces deux techniques que se trouve le véritable point faible, les propriétés physiques des deux types de voie n’étant pas les mêmes. Pour gérer de telles transitions, la projection d’un mélange à base de polyuréthanne à prise rapide sur la surface du ballast permet de faire varier progressivement l’élasticité de la voie, offrant en outre une stabilisation du ballast. Cette solution nommée XiTrack a été essayée outre-Manche… mais sur lignes classiques.
    En dépit de son aspect moins « poli » que le béton, le ballast reste donc une solution au goût du jour – et même de demain pour les projets français comme la LGV Sud Europe Atlantique. Cependant, le choix du type de voie pourrait être laissé à la discrétion du concessionnaire en ce qui concerne le contournement de Nîmes et de Montpellier. Quant au projet de deuxième ligne à grande vitesse britannique (HS2), conçue d’emblée pour des vitesses supérieures à 300 km/h, le choix du ballast semble évident aux décideurs pour sa capacité à absorber les ondes de pression et les bruits. Comme le rappelle Alain Cuccaroni, « c’est tout de même sur une voie ballastée que le record des 574,8 km/h a été battu » !


    Patrick LAVAL

  • Les études préalables de la LGV Montpellier-Perpignan débutent

    Les études préalables à la déclaration d’utilité publique de la ligne nouvelle Montpellier-Perpignan, 160 km pour un coût de 42 millions d’euros, ont débuté il y a près de 3 mois, a annoncé RFF le 24 juin. RFF a anticipé sur la future convention de financement des études et a débloqué 5 millions d’euros. Mais, pour pouvoir achever l’ensemble des études, il faut qu’une convention entre l’État, RFF, la Région et les collectivités. Les études se diviseront en deux étapes sur près de cinq ans : la première vise à choisir un fuseau de 1 000 mètres de large, la seconde à valider le choix d’une bande de 500 mètres à l’intérieur de laquelle s’inscrira le tracé définitif qui sera soumis à l’enquête publique. C’est le scénario d’une ligne nouvelle mixte qui a émergé du débat public et qui a été retenu. Le calendrier prévoit une DUP en 2015 pour une mise en service à l’horizon 2020.

  • Les viticulteurs des Graves contre le tracé de la LGV Tours – Bordeaux

    Les viticulteurs des AOC Graves et Graves supérieures ont adopté une motion « rejetant fermement » le tracé de la Ligne à grande vitesse (LGV) touchant leur vignoble au sud de Bordeaux et validé par le comité de pilotage, selon un communiqué diffusé lundi 7 juin repris par l’AFP. Le fuseau de 1 000 mètres finalement retenu « coupe en deux un secteur particulièrement représentatif du terroir » des Graves, souligne le texte de la motion adoptée en assemblée générale le 3 juin. Les viticulteurs « manifestent vivement leur inquiétude pour le devenir de cette partie des Graves déjà fortement abîmé par une urbanisation débridée » et regrettent que leur proposition alternative, « pourtant jugée apte au ferroviaire par RFF (Réseau ferré de France), qui évitait le vignoble n’ait pas été prise en compte », selon le communiqué transmis par le syndicat viticole des Graves.

  • Le fuseau de la LGV Bordeaux – Espagne est arrêté

    Un fuseau de 1 000 mètres pour relier Bordeaux à Toulouse d’un côté et à l’Espagne via Hendaye de l’autre, a été arrêté le 31 mai. « La phase 1 est terminée », a annoncé le préfet Dominique Schmitt, coordinateur de ce projet de LGV, en rappelant qu’ « une ligne n’est jamais ni invisible ni indolore ». Le projet suscite depuis des mois de vives oppositions dans le vignoble des Graves au sud de Bordeaux, en Midi-Pyrénées et au Pays basque. La médiatrice Marie-Line Meaux a ajouté qu’un projet d’enfouissement à « près de 60 % de la ligne », était techniquement possible. Une option qui ne suffit pas à calmer les esprits des opposants basques qui contestent la pertinence économique de la ligne, études à l’appui. Le ministre de l’Ecologie, Jean-Louis Borloo, avait réaffirmé trois jours avant sa volonté de veiller à ce que la LGV provoque « le moins de nuisances possibles ». Le fuseau retenu doit être soumis à l’approbation du Premier ministre. Ces tronçons vers Toulouse et vers l’Espagne doivent constituer, à l’horizon 2020, le prolongement de Sud Europe Atlantique dont le tronçon central, Tours – Bordeaux, est prévu pour 2016. Ils coûteront environ 10 milliards d’euros.
